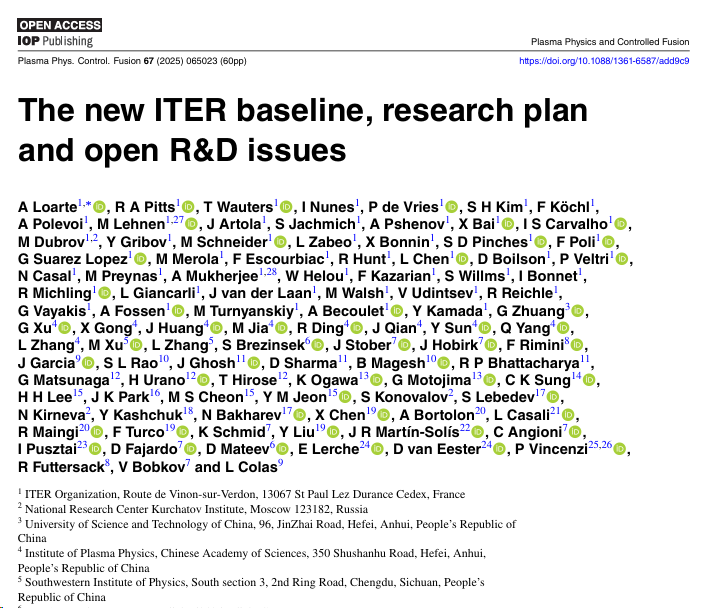

6月5日,ITER组织联合国际众多科研机构,以论文形式正式公布了ITER新的基线、研究计划与开放性研究问题。该论文发表在《Plasma Physics and Controlled Fusion》上,标题为《The new ITER baseline, research plan and open R&D issues》。

一、项目背景
2024年11月,ITER组织在理事会第35次会议上提出了一项新的项目基线(New Baseline,NB)提案,旨在确保项目目标的稳健实现。此前,由于新冠疫情导致的延误、首批组件(尤其是真空容器和热屏蔽层)完成的技术难题以及核许可方面的挑战,原有的2016年基线已不可行。

新的基线通过制定切实可行的机器组装、调试和运行计划以及修订的许可策略,结合2016年基线的科研计划,以期确保项目目标的实现。简单来说:
- 2033-2034年:进入综合调试阶段
- 2034年:启动运行
- 2036年:全磁能运行
- 2039年:开始氘-氚聚变实验运行
二、核心变更内容
1.第一壁材料:铍(Be)→ 钨(W)
由于铍具有毒性、低熔点(易熔毁)和高溅射率的特点,因此需频繁更换;对比之下,钨因具有更高熔点和耐辐照性,其维护需求大大降低,更加适合长期运行。虽然钨可能导致辐射增强和杂质积累等问题,但实验与建模表明,这些问题可以通过优化控制(如电子回旋加热ECH)缓解。
2.加热与电流驱动系统(H&CD)升级
调整逻辑:增强电子回旋加热(ECH)以优化钨控制,降低离子回旋加热(ICH)潜在杂质风险。

3.分阶段安装策略
- SRO阶段:使用惯性冷却第一壁(无水冷),避免早期运行故障导致冷却剂泄漏。
- DT-1阶段开始前:安装水冷钨第一壁和完整H&CD系统。
三、分阶段研究计划(NB-IRP)

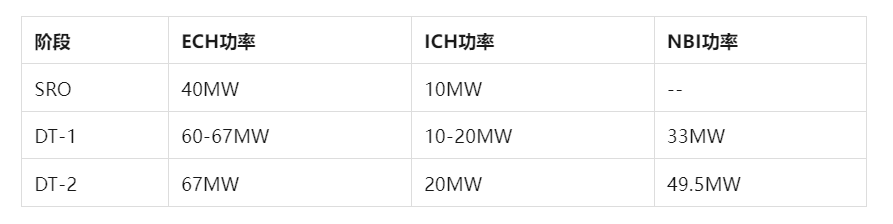

1.研究运行初期(SRO):利用40MW电子回旋波加热(ECH)和10MW离子回旋波加热(ICH),重点展示15MA全磁能运行、所有必需系统的调试(包括扰动缓解)以及在氘(D)等离子体中展示高约束模(H模)等离子体运行。
2.氘-氚运行第一阶段(DT-1):利用60-67MW ECH、33MW中性束注入(NBI)和10-20MW ICH,展示在氘-氚(DT)等离子体中稳健运行,实现Q≥10、聚变功率500MW、燃烧持续时间300-500s,并在累积中子通量约为ITER设备生命周期总目标的1%内进行操作。
3.氘-氚运行第二阶段(DT-2):在ITER托卡马克及其辅助系统最终配置下,展示在DT等离子体中常规运行,实现高Q和Q≥5的长脉冲及稳态场景,并进行核聚变反应堆相关研究。
四、开放性研发问题
论文还提出了数项开放性的研发问题,主要包括:
1.等离子体-壁相互作用:需验证钨源模型,量化刮削层区域的钨输运,优化硼化层均匀性以控制氧杂质。
2.破裂缓解技术:需改进碎裂弹丸注入策略,应对DT阶段β衰变电子引发的逃逸电子风险,验证3D磁流体动力学(MHD)模型。
3.长脉冲场景开发:研究电流剖面弛豫、MHD稳定性(如撕裂模),优化 H&CD布局以维持稳态运行。
4.诊断与系统集成:完善中子、快粒子诊断,验证氚燃料循环效率,优化热室和放射性废物处理系统。
新基线通过优化设备配置并采用分阶段的策略,为ITER实现聚变功率目标提供了稳健路径。各阶段研究计划紧密围绕钨壁兼容性、高Q等离子体控制及聚变堆相关技术展开,但仍需通过持续研发解决模型验证、系统集成等挑战,为未来聚变能源开发奠定基础。
