FAST聚变项目落子关键里程碑:概念设计报告完成

· 时事动态

2025年11月27日,日本项目牵头方Starlight Engine Ltd.(SLE)与工程公司Kyoto Fusioneering Ltd.(KF)联合宣布,历时一年攻关的"先进超导托卡马克聚变项目"(FAST)正式完成概念设计并发布《概念设计报告》(CDR)这是日本首份由私营部门主导的聚变发电示范项目概念设计报告,标志着该国在响应"聚变能源创新战略"、推进终极能源商业化进程中迈出关键一步。

Section image

一、概念设计收官:技术路线与安全框架双确立

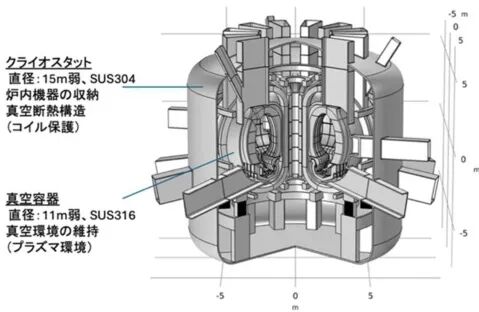

FAST项目自2024年11月启动以来,仅用一年时间便完成了概念设计阶段的全部任务。根据发布的报告,该装置采用低环径比托卡马克设计,以高温超导(HTS)线圈为核心技术支撑,整体呈现"小型化、低成本、高可靠性"的显著特征。其关键部件尺寸已明确:真空室直径约11米,低温恒温器直径约15米,相较于国际热核聚变实验堆(ITER)大幅缩减,预计建设周期可缩短30%以上。

Section image

  • FAST设定了清晰的运行验证目标

    聚变输出功率达到50兆瓦,电功率输出10兆瓦,能量增益(Q值)实现1

    ,即聚变输出能量与输入能量持平。项目采用成熟的

    中性束注入(NBI)加热技术

    ,并辅以电子回旋共振加热(ECH)系统,确保

    氘-氚(D-T)

    等离子体的稳定燃烧。值得注意的是,FAST并非追求极致的Q值,而是聚焦于"集成聚变能源系统"的实证,

    重点验证能量转换、氚自持循环、堆内设备维护

    等商业化关键技术。

  • 安全设计是本次概念设计的重中之重

    :项目发布的《

    安全保障基本方针

    》确立了

    自动停止、被动除热、多重屏障三大核心原则

    。通过燃料供应中断即停机制、自然对流辐射除热系统,以及真空容器-增殖屏蔽包层-低温恒温器-厂房的四重物理屏障,实现对放射性物质和能量风险的全流程管控。

二、产学协同创新:私营主导的聚变发展新模式

作为日本内阁府"聚变能源创新战略"框架下的标杆项目,

FAST开创了私营部门主导、产学研深度融合的创新模式

。项目牵头方Starlight Engine成立于2025年4月,由Kyoto Fusioneering首席运营官Kiyoshi Seko兼任CEO,专门负责项目的整体推进。目前已形成覆盖"学术研究-技术开发-工程建设-资金保障"的完整协作网络。

  • 学术领域

    东京大学、名古屋大学、京都大学、九州大学

    等顶尖学府组建了联合研究团队。其中,据了解东京大学聚焦聚变系统创新技术与社会融合研究,名古屋大学主攻等离子体参数优化与控制策略,京都大学则专注于高温超导磁体设计,九州大学利用QUEST球形托卡马克实验数据改进等离子体-壁相互作用策略。这种分工明确的学术协作机制,确保了装置设计既符合物理规律,又具备工程可行性。

  • 产业界

    :参与阵容同样强大,依据他们的主营业务猜测,Kyoto Fusioneering作为核心工程伙伴,提供聚变包层与热管理技术;日立、藤仓、古河电气均为日本超导技术领军企业,预计负责超导材料与磁体制造;具备大型能源设施设计施工经验,符合FAST厂房建设的工程管理需求;

    三井住友银行、J-Power

    则分别对应项目资金保障与能源市场落地,贴合私营主导项目的商业化推进逻辑。截至目前,

    项目已整合近20家机构的资源

    ,形成了从核心部件到系统集成的完整供应链体系。

三、冲刺2035:工程设计与选址工作同步推进

随着概念设计的完成,FAST项目已全面转入工程设计阶段。根据规划,

团队将在2028年前完成《工程设计报告》(EDR)

,重点突破高温超导磁体量产、氚增殖包层集成、远程维护机械臂等关键技术。目前,长周期设备采购计划已启动,超导线圈导体样品测试取得阶段性成果,氚存储用ZrCo合金材料性能达到设计要求。

选址工作成为当前推进的重点

。项目发布的场址要求显示,FAST需占地60-100公顷,优先选择沿海无民宅区域,需具备大容量输电能力、靠近港口物流枢纽,且地质条件符合百年工程标准。据Starlight Engine透露,目前已与日本多个沿海地区开展接洽,

预计2026年完成选址确定

四、全球竞争格局下的日本战略

FAST项目的推进速度与技术路线选择,折射出日本在全球聚变能源竞争中的战略考量。当前,国际聚变领域呈现"多国竞赛"态势,美国、中国、欧盟均在加速推进各自的示范项目。相较于ITER的国际合作模式,FAST以"小而精"的定位实现差异化发展,项目设计方针明确提出与JT-60SA和ITER形成互补。JT-60SA作为日本现有最大托卡马克装置,专注于等离子体物理研究;ITER则聚焦燃烧等离子体实证;而FAST则致力于将这些基础研究成果转化为商业化技术,特别是在高温超导应用、氚自持循环等关键领域实现突破。这种"基础研究-物理实证-工程示范"的梯次布局,使日本在聚变能源领域形成了完整的技术储备体系。

按照计划,FAST将于2028年启动建设,2035年实现首次发电。若能如期达成目标,日本不仅能够在能源转型中占据先机,还将通过技术输出和标准制定获得巨大的国际竞争优势。正如Starlight Engine CEO Kiyoshi Seko所言:"FAST不仅是一个能源项目,更是日本制造业高端化和科技创新能力的集中体现。"目前,《概念设计报告》已在项目官网开放下载,下一步工程设计将结合各方反馈持续优化。

参考链接:

  • https://kyotofusioneering.com/en/news/2025/11/27/3586
